Zidanje z opeko Wienerberger Porotherm
Prispeval Boštjan Kosec
Torek, 22 Marec 2011 20:33

Pripravljalna dela

Pred začetkom del je treba geodetsko posneti teren in v prisotnosti nadzornega inženirja določiti relativno višinsko koto ± 0,00. Ob tem tudi zakoličimo objekt in preverimo trase obstoječih inštalacijskih vodov na gradbišču.

Po površinski ureditvi in izkopu se pristopi k označevanju temeljev bodočega objekta z zakoličbo.

Začetek gradnje

Planiranje dna širokega izkopa in izkopa za temelje se izvaja z natančnostjo ± 3 cm. Dno izkopa oziroma temeljev se mora nahajati na nosilnih tleh ne glede na projektirano globino temeljev. Zunanji zidovi objekta se lahko označijo z vrvjo, nato pa se začne izkop pasovnih temeljev s strojem. Širina izkopa za posamezne temelje zidov se izvede po projektu, dno izkopa pa je potrebno višinsko ročno določiti tako, da na dnu izkopa ni raztresene zemlje.

Po potrebi se vgrajuje podložni sloj betona. Vsa betonska in armirano-betonska dela se morajo izvesti strokovno po projektu konstrukcije.

Med temelje nasujemo in nabijemo tamponski sloj iz kamnitega materiala 0-50 mm sloju 20 cm, ki se strojno nabije z žabo ali vibra ploščo. Pred betoniranjem podlage je potrebno položiti inštalacije.

Po izvedbi tamponskega sloja se začne betonirati spodnja armirano-betonska podlaga v skladu s projektom. Izvede se v celoti preko zgornjih robov temeljev.

Po izvedbi temeljev in talne plošče je potrebno položiti horizontalno hidroizolacijo, da zidovi ne vlečejo vlage iz zemlje. Hidroizolacija se najprej položi preko temeljev pod zidovi, tako daje proti notranji strani za približno 15 cm širša od zidov, da jo lahko pozneje povežemo s talno hidroizolacijo.

Zidanje s sistemom POROTHERM DRYFIX

Po položitvi hidroizolacije preverimo višino betonske plošče na mestih, kjer smo si zarisali nosilne in nenosilne zidove. Pod prvo vrsto načrtovanih zidov položimo izravnalni sloj malte v debelini 0,5 do 1,5 cm in jo po celotnem objektu poravnamo z milimetrsko natančnostjo. Za hitro in natančno izvedbo izravnalnega sloja malte uporabimo Nievelliermax libelo, ki nam zagotavlja potrebno natančnost za nadaljnjo delo.

Prva vrsta opeke se polaga na vlažno izravnalno malto. Pomembno je, da prvo vrsto položimo natančno, saj si s tem zagotovimo vertikalno in horizontalno ravnost zidu. Kontrolo horizontalne ravnosti prve vrste preverjamo z 4 m dolgo aluminijasto letvijo. Opeko polagamo eno poleg druge po sistemu pero in utor, brez maltanja  ali lepljenja  vertikalnih stikov.

POROTHERM DRYFIX.extra lepilo pred uporabo dobro pretresemo in ga pritrdimo na pištolo. Nato odvijemo vijak pištole in pištola z lepilom je pripravljena za uporabo. Količinski nanos lepila nadzorujemo s pritiskom na vzvod pištole in hitrostjo nanašanja lepila. Lepilo pri nosilnih zidovih nanašamo po pravilu 2-3-5, kar pomeni 2 traka široka 3 cm, ki sta 5 cm oddaljena od roba opeke. Za nenosilne zidove debeline 12 cm nanesemo 1 trak POROTHERM DRYFIX.extra lepila po sredini opeke.

Pred zidanjem z opeke očistimo prah iz naležnih površin z večjim čopičem, ki smo ga predhodno namočili v vodo. S tem zagotovimo optimalno vezavo med opeko in lepilom.

Brušeno opeko postavimo na lepilo takoj po nanosu lepila in je kasneje ne smemo premikati. Čas vezanja, ki znaša od 5 do 30 minutah, je odvisen od vremenskih razmer.

Za izvedbo vertikalnih protipotresnih vezi uporabimo tipski vogalnik iz ekspandiranega polistirena, ki zaradi majhne mase in dobrih toplotnih lastnosti omogoča enostavno in kvalitetno izvedbo protipotresnih vezi. DRYFIX vogalnik preprečuje nastanek toplotnega mostu zaradi prisotnosti betonskih protipotresnih vezi v opečnih zidovih.

Vertikalne vezi se armirajo v skladu z armaturnim načrtom in minimalno vzdolžno armaturo 4 Φ 12 mm z stremeni Φ  8 mm na 20 cm s preklopom vertikalne armature v stebru minimalno 80 cm za naslednjo etažo.

wienerberger_1

Zidanje prve vrste
wienerberger_2

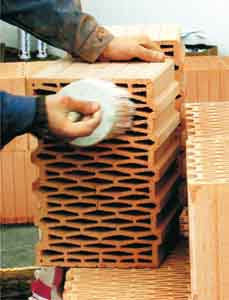

Priprava in čiščenje opeke

wienerberger_3
Gradnjo hiše je potrebno pričeti na dobri osnovi

wienerberger_4

Malto za prvo vrsto poravnamo s posebnim orodjem.
wienerberger_5

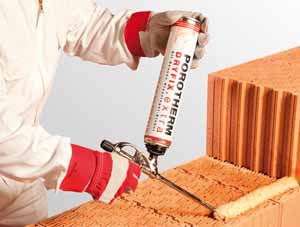

Nanos lepila je zelo enostaven.
wienerberger_6
Ravno zidovje je idealna osnova za omete.

POVEZOVANJE ZUNANJIH IN NOTRANJIH NOSILNIH ZIDOV

Spoj zunanjih in notranjih zidov mora biti nepopustljiv, da se z močno vezjo omogoči prenos sil, zato da konstrukcija deluje kot prostorski sklop.

V nosilnem zidu se mora narediti prostor, da se zavaruje vez med nosilnima zidovoma v dveh različnih smereh. Prostor se zapolnjuje z malto, v katero se polagajo zidaki iz druge smeri. Velikost prostora je odvisna od sestave in debeline zidu. Za opečni zid je potrebna poglobitev vsaj 5 cm.

DOBRO JE VEDETI

  • Zidanje se mora izvajati s pravilnimi zidarskimi vezmi, prekrivanje mora znašati vsaj 30% dolžine zidaka.
  • Če se zida pozimi je potrebno zidove zaščititi pred mrazom, ne sme se pa sezidati pri temperaturah pod 5 °C, razen pri zidanju s POROTHERM PLAN DRYFIX opeko, ki jo lepimo s POROTHERM DRYFIX.extra lepilom.
  • Prečni in vzdolžni zidovi morajo biti povezani z zidarsko vezjo, za predelne zidove je treba pustiti prostor v nosilnem zidu v vsaki drugi vrsti polovico opeke.
  • Opeko je pred zidanjem potrebno namočiti, da ne bi potegnila vode iz sveže malte ter s tem oslabila spoja zidak – malta – zidak.
  • Porozirane opeke, kakršna je POROTHERM, ni dovoljeno lomiti z zidarskim kladivom, temveč se mora rezati z žago.

Vaš dom je varno zavetje vaše družine in miren kraj za praznovanje vseh srečnih dogodkov in prelomnic, zato se pri izbiri materiala za gradnjo vašega doma odločite za tradicionalni material, ki je bil preizkušen skozi tisočletja.

Več na www.wienerberger.si

Tel.: 02 741 05 23

erevija varčujem z energijo

Zanimivosti o gradnji

Zmagovalec Večnamenski objekt AB Pesnica

Slika
Podjetje Menerga je na 14. Dnevih energetikov s projektom Večnamenski objekt AB Pesnica zmagalo v kategoriji za...

...
Green Building nagrade 2012

Slika
Evropska komisija že več let promovira predelavo ali gradnjo stavb, ki imajo nato mnogo nižjo porabo energije.

...

Aktualna Ponudba - Kotli, Kamini

WVterm biomasni kotli

Slika
WVterm proizvaja toplovodne kotle že od leta 1973, ko so začeli s proizvodnjo kotlov znamke Stadler. Izjemne...

...
RIKA – novosti, predstavljene na sejmu ISH v Frankfurtu

Slika
Podjetje RIKA iz sosednje Avstrije je na tržišču prisotno že več kot 60 let. Danes to podjetje s tradicijo spada...

...
Herz Firestar

Slika
Herz Firestar je kotel na polena, ki deluje z uplinjanjem lesa. Kotel je potrebno naložiti le enkrat na dan, v...

...
Kamin za vašo dušo

Slika
Plapolajoč plamen je srce doma. Skozi velika steklena vrata ter stranska okenca seva plamen in prenaša čarobnost...

...
Gorilnik na pelete Fenix - enostaven prehod na ogrevanje z lesnimi peleti

Slika
Z naraščajočimi cenami kurilnega olja in ostalih naftnih derivatov, se veliko gospodinjstev po Sloveniji sooča...

...
